“疆電輸渝”華電哈密 2×100 萬千瓦煤電項目物資代保管2023年度項目進展
一、項目概況
服務內容
合同內容包括本項目全部甲供設備、甲供材料從到達現場開始,到最終施工單位從庫房領出、庫存移交為止的全過程倉儲管理工作。(包括卸運、出庫、開箱驗收、設備維護、資料管理等工作)
二、項目進展
庫區建設

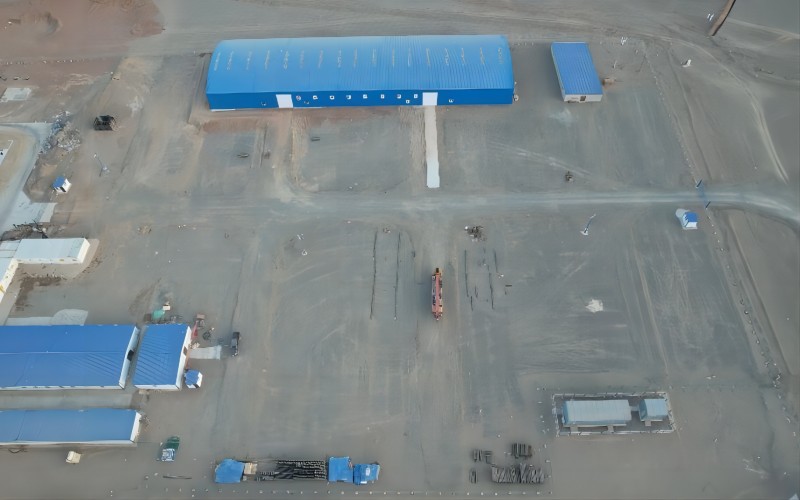

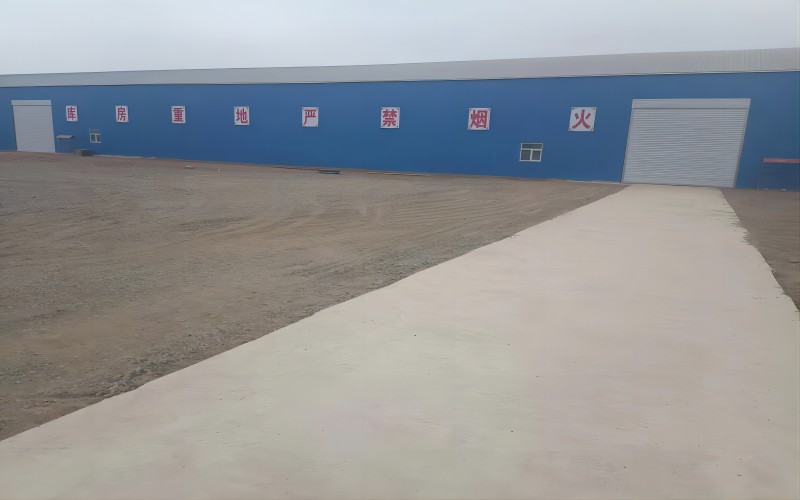

現階段已完成庫區建設包含露天庫區平整鋪碎石壓實,臨時封閉材料庫庫2500㎡,恒溫恒濕庫150㎡,特殊品庫300㎡,辦公生活區497㎡,庫區混凝土道路350㎡,庫區內輔助道路戈壁灘料換填,照明燈塔,監控設施,上下水、庫區大門、保安室,除庫區北側圍墻因業主和其他單位臨時板房未拆除無法施工,其他庫區建設基本完成。10月份甲方增加露天庫區8000㎡,新增加庫區圍欄及大門已經安裝。
三、現場施工進度:

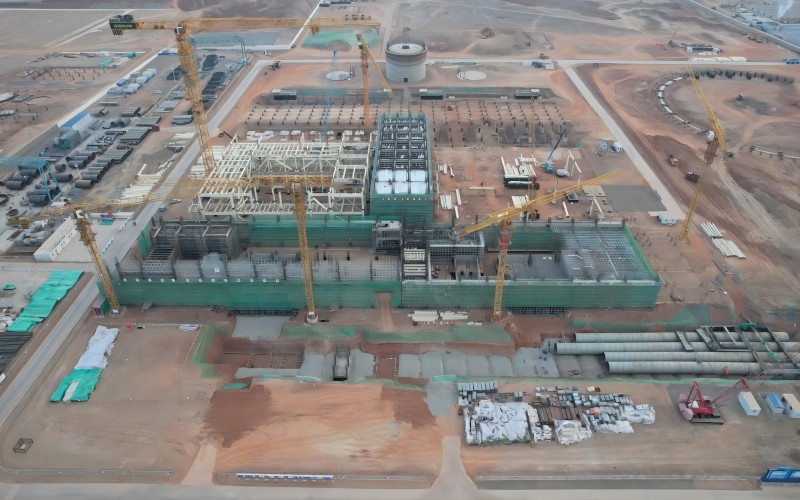

#1鍋爐第二層鋼架吊裝完成。
A列外循環水管道溝開挖完成,循環水管安裝就位。
2#鍋爐12月1日鋼結構開始吊裝,2024年01月10日前第一層鋼構吊裝完成。#2主廠房A列B列8.6m柱混凝土澆筑完成。
側煤倉間+17m混凝土澆筑完成,17m樓板底部鋼梁安裝完成。
1號、2號電除塵地腳螺栓安裝完成。
1號間冷塔梁板混凝土澆筑完成15%,磚胎模砌筑完成32%,肋板焊接完成57%;2號間冷塔基礎土方回填完成65%。
1號脫硫吸收塔基礎接地及回填完成;2號脫硫吸收塔基礎回填完成。
